Werk in uitvoering voor nieuwe padelbanen
Start project
In de Nieuwsbrief werd gemeld dat de financiering van de nieuwe padelbanen rond is. Op maandag 27 oktober gaan de werkzaamheden voor de aanleg van de nieuwe padelbanen van start. En dat gaan we dan direct ook goed merken!

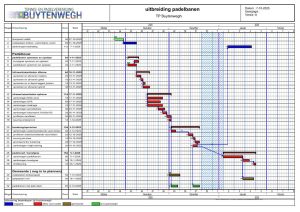

De werkzaamheden worden, als alles volgens planning verloopt en het weer niet tegenzit, eind januari afgerond (zie, onder dat voorbehoud, het in de bijlage opgenomen schema van werkzaamheden).
Om jullie zo goed mogelijk te informeren (zeker degenen die het doorgronden van zo’n schema lastig vinden), gaan we onder de kop Werk in uitvoering voor nieuwe padelbanen zeer regelmatig op de website, in de Nieuwsbrieven en in de club app berichten en foto’s plaatsen. Vandaag dus het eerste bericht. Mocht iemand vragen willen stellen, dan kan dat; stuur je vraag of opmerking naar: padelbanen@outlook.com.
Verplaatsing ingang
De klus begint met het opbreken van de inrit naar ons clubhuis; het asfalt en het grasveld met beplantingen worden weggehaald; de straatkolken worden een stuk verplaatst en komen langs de nieuwe inrit, die in januari wordt aangebracht. Deze werkzaamheden zullen plm. anderhalve week in beslag nemen.
Vanaf 27 oktober tot eind januari 2026 is voor IEDEREEN de gebruikelijke toegang tot ons park afgesloten. Je kunt dan alleen op het park komen via de ingang bij de sporthal. Bij de sporthal loop je dan voorlangs over de stoep naar rechts en gebruik je de toegangspoort achter de tennisbanen 7 en 8. Daar zal ’s avonds ook verlichting zijn. De afsluiting van de oude toegang en de plek van de nieuwe toegang worden aangegeven met grote borden met het logo van TPB.
Nadrukkelijk verzoeken we jullie allemaal om overlast voor onze buren te voorkomen en dus jullie fiets of scooter NIET te stallen op het pleintje voor de sporthal, maar deze neer te zetten op een aangegeven plek op ons eigen terrein tussen de hal en baan 4. Ook die parkeerplek wordt aangegeven met een groot bord met TPB-logo.
Afbouw padelbaan D
Vanaf maandag 3 november wordt padelbaan D afgebroken en elders op het park opgeslagen. Reserveren op die baan is dan tot eind januari niet langer mogelijk. De baan wordt gedemonteerd en het kunstgras wordt opgepakt en met de zgn. poeren elders opgeslagen. Daarna worden mateco, grind en aarde verwijderd en afgevoerd. Dit alles kost plm. 2,5 weken. Vanaf 3 november zullen er bouwhekken staan om het terrein waar de werkzaamheden plaatsvinden. Toegang tot de padelbanen B en A is vanaf dat moment alleen mogelijk door achter de banen C en B langs te lopen.
Vervolgens wordt de ondergrond (zand, fundering, drainage, kabels) voor de nieuwe banen aangelegd. Ook dit kost ongeveer twee weken. Op een later moment (waarschijnlijk begin december) wanneer met het storten van de vloer (vezelbeton) voor de padelbanen wordt begonnen, zullen de padelbanen en tennisbaan 5 een aantal dagen niet kunnen worden gebruikt. Dit om te voorkomen dat er ballen op het verse beton terechtkomen of, nog veel erger, mensen daarover gaan lopen. Dat vezelbeton moet eerst hard worden. In deze fase is het van belang dat er goed/droog weer is.
Opbouw nieuwe banen
Begin januari gaat dan de opbouw van de nieuwe padelbanen van start, gevolgd door het aanbrengen van het kunstgras. Als alles meezit, zou dat ertoe moeten leiden dat eind januari het project kan worden afgerond.
Slot
Er zijn naast de genoemde werkzaamheden nog zeer veel andere dingen die moeten gebeuren om een en ander goed te laten verlopen. Het zou te ver gaan die allemaal op te sommen. Mogelijk komen dergelijke zaken wel aan de orde in verdere berichten over het project.
Er komen mogelijk ook momenten waarop we even wat extra handjes kunnen gebruiken. Dan zullen we daarvoor een oproep plaatsen op de website en de app. Hopelijk zijn er dan mensen bereid even een handje te helpen.
Het bestuur
